严寒、温差和风沙地区,排油注氮装置怎样保持可靠?

极端环境不是简单看一眼最高、最低气温。对排油注氮灭火装置而言,柜体环境、温湿度与结露、瓶组压力趋势、管路密封、启动联锁、安装质量和维保记录,要沿着同一条链路核对。

发布日期:2026-08-25适用对象:变电站、发电厂、新能源升压站及工业供配电项目阅读方向:环境适应、维保与工程资料核对
严寒和昼夜温差环境下的变压器与排油注氮消防柜示意
图 1:严寒和昼夜温差环境下的变压器及排油注氮消防柜运行场景示意,非项目实拍。
SECTION 01

先分清:环境适应与项目可靠性不是一回事

新疆、甘肃、青海、内蒙古、东北等地区,昼夜温差、严寒、风沙和季节性湿度变化会同时出现。设备是否适用于当地,首先要看产品资料给出的环境条件;装置投运数年后能否保持待命状态,还取决于柜体防护、安装封堵、运行巡视和维保是否持续落实。

以 BPZM-40x2-II-NG 型号资料为例,消防柜的环境温度范围为 -40℃ 至 +60℃,相对湿度条件为 40℃ 时不大于 85%。这些参数用于核对该型号的适用边界,不能替代具体项目的环境调查、设计审查或现场验收。

排油注氮系统与水喷雾、泡沫-水喷雾系统的灭火介质组织方式不同。方案选择应同时比较变压器条件、现场排油路径、消防水源与场地、运行方式、技术要求和后续维保条件,不能只按气候或单一设备参数下结论。
SECTION 02

温差先考验结露、密封和连接状态

温度反复变化时,柜内水汽可能在柜壁、端子和电气元件附近凝结;风沙地区若柜门密封、进线封堵不严,粉尘和潮气会进一步增加运行风险。这里真正要防的不是“气温低”本身,而是温湿度变化、进线封堵、箱体密封和电气连接长期叠加后的状态变化。

安装与巡视时,应将消防柜的温湿度控制、加热除湿装置、柜门密封条、进线孔封堵、端子紧固、氮气管路和阀组连接一起核对。发现加热除湿异常、封堵松脱、接头渗漏或端子松动,应按项目运行规程处理,而不应只确认控制柜有电或面板无告警。

柜体边界

核对安装位置、柜体防护、门封、进线封堵、温湿度控制和凝露风险。

连接边界

核对氮气管路、阀组、法兰、二次端子和状态反馈的紧固、密封与可维护性。

温度反复变化时的排油注氮装置运行检查要点

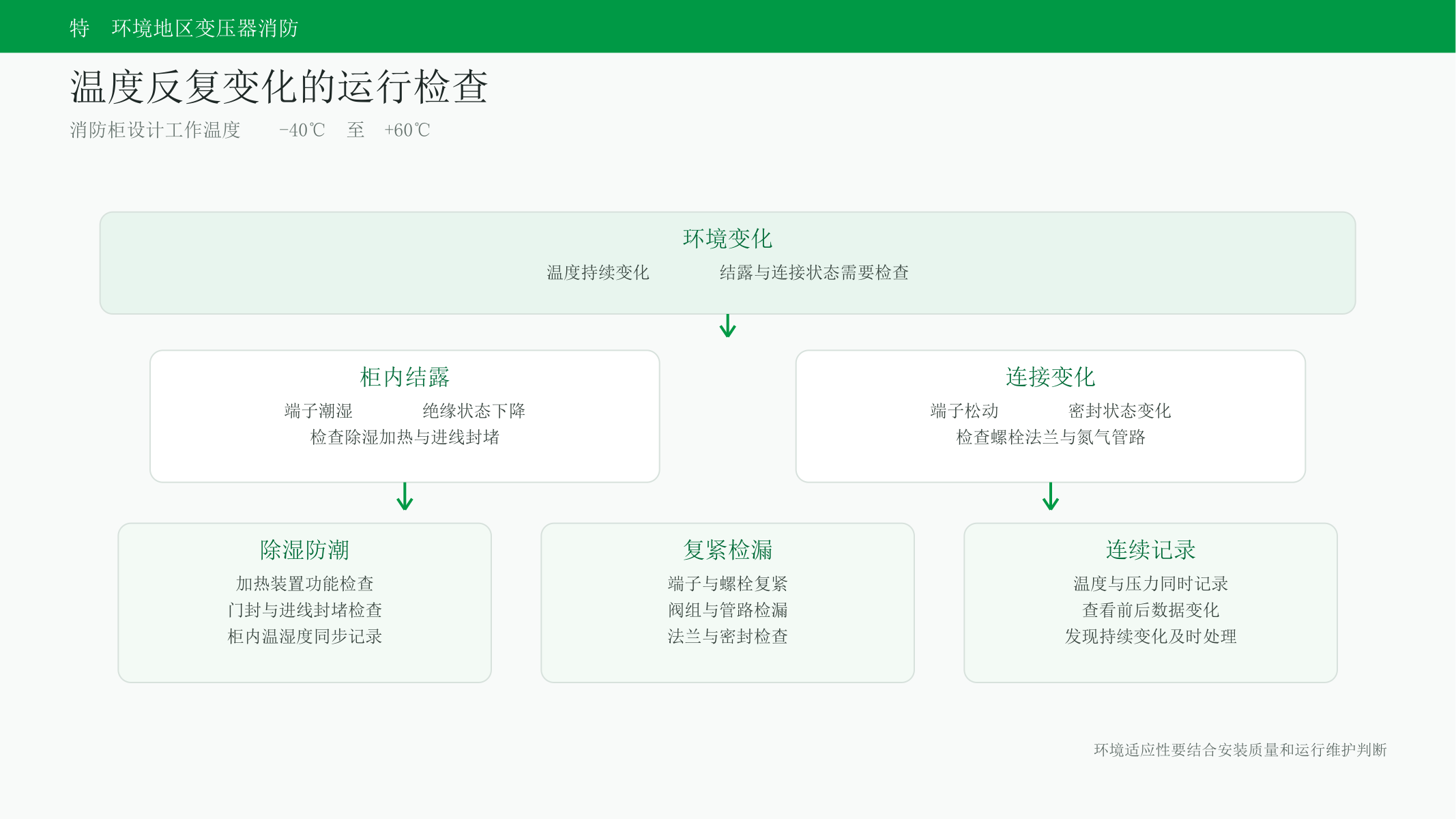

图 2:温度反复变化时,应同步关注柜内结露、连接状态、除湿防潮、复紧检漏和温度压力记录。
SECTION 03

氮气瓶压力要和环境温度趋势一起判断

气瓶压力读数会随温度变化而变化,因此单次压力偏低不能直接等同于漏气或欠压。BPZM-40x2-II-NG 型号资料给出:20℃ 时氮气瓶工作压力为 8MPa 至 13.5MPa,连续注氮时间不小于 10 分钟;运行巡视中,资料同时提出瓶组压力应大于 8MPa。上述数值仅适用于该型号资料所载条件。

对温差大的项目,更有意义的做法是把柜内温度、压力示值和巡检时间记录在同一条记录中,与温度条件接近的历史数据比较。若温度条件相近而压力持续下降,再依据运维规程排查高压接头、阀组、管路和压力表状态。具体判据、补气或更换安排应以产品资料、项目技术协议和批准的运维文件为准。

SECTION 04

防误动不能只看一个点,要看完整启动联锁

极端环境下的防误动问题,不能归结为“探测器会不会误报”。以 BPZM-40x2-II-NG 产品资料所载控制逻辑为例,火灾信号采用两路独立的易熔合金型火灾探测器回路;两路独立火灾信号同时发生才构成火灾信号逻辑条件。其探测器易熔件熔点为 130℃±5℃。

资料还列出了与变压器保护、断路器状态有关的防爆自动启动条件。实际工程中,输入信号来源、闭锁关系、投退方式、远方反馈和调试方法,应按该项目控制图纸、设计文件和技术协议逐项确认。不得用“面板亮灯”“单个探测信号出现”或单次远方状态来代替整套受控传动和恢复投运判断。

检修、试验后恢复投运前,应按批准程序核对阀门运行位置、机械锁定状态、控制方式、气源、输入信号、动作反馈和后台状态。涉及实际动作功能的试验,应在项目批准的方案和安全措施下进行。
排油注氮装置自动灭火启动条件示意

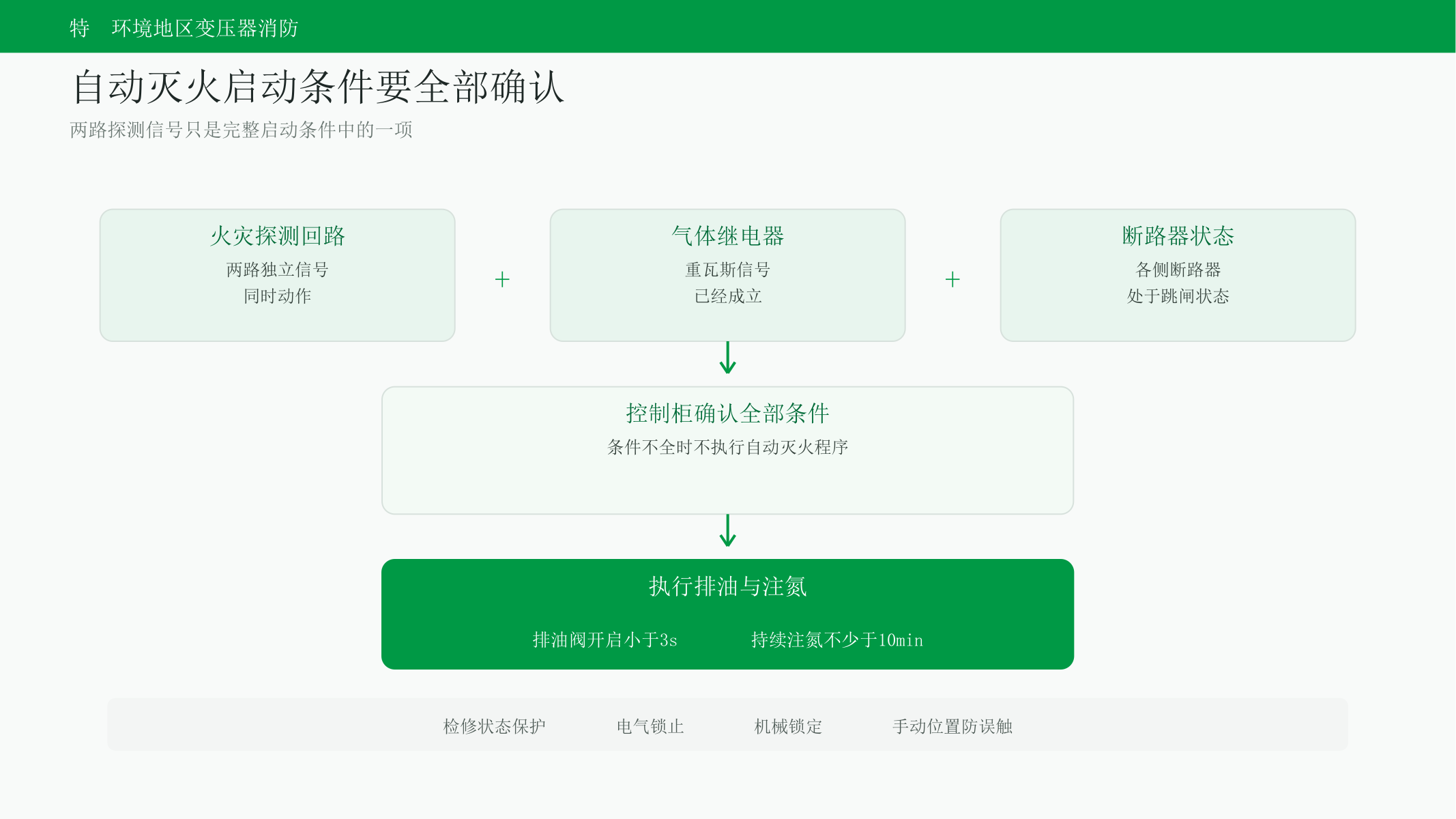

图 3:两路独立火灾探测信号、气体继电器重瓦斯信号和断路器状态等条件应按控制逻辑及项目图纸整体核对。
SECTION 05

安装、验收和维保要留下可复核的证据

严寒、温差大和风沙地区的装置交付,不能只留下设备到货清单。至少应形成设备型号和资料、柜体与管路安装检查、密封与渗漏检查、温湿度控制检查、二次回路与点表核对、受控联锁试验、阀组与机械锁定状态、后台反馈及恢复投运记录等可追溯资料。

  • 巡检记录宜将柜内温度、氮气压力、阀门位置、加热除湿状态、告警状态写在同一张表内。
  • 季度或年度维护应按项目制度核对端子紧固、管路与阀组密封、外观防护、信号反馈和受控测试记录。
  • 异地项目的供货、技术支持、质保和响应安排,以合同、设计文件、当地法规及现场条件为准。
排油注氮装置安装验收和运行维护检查安排

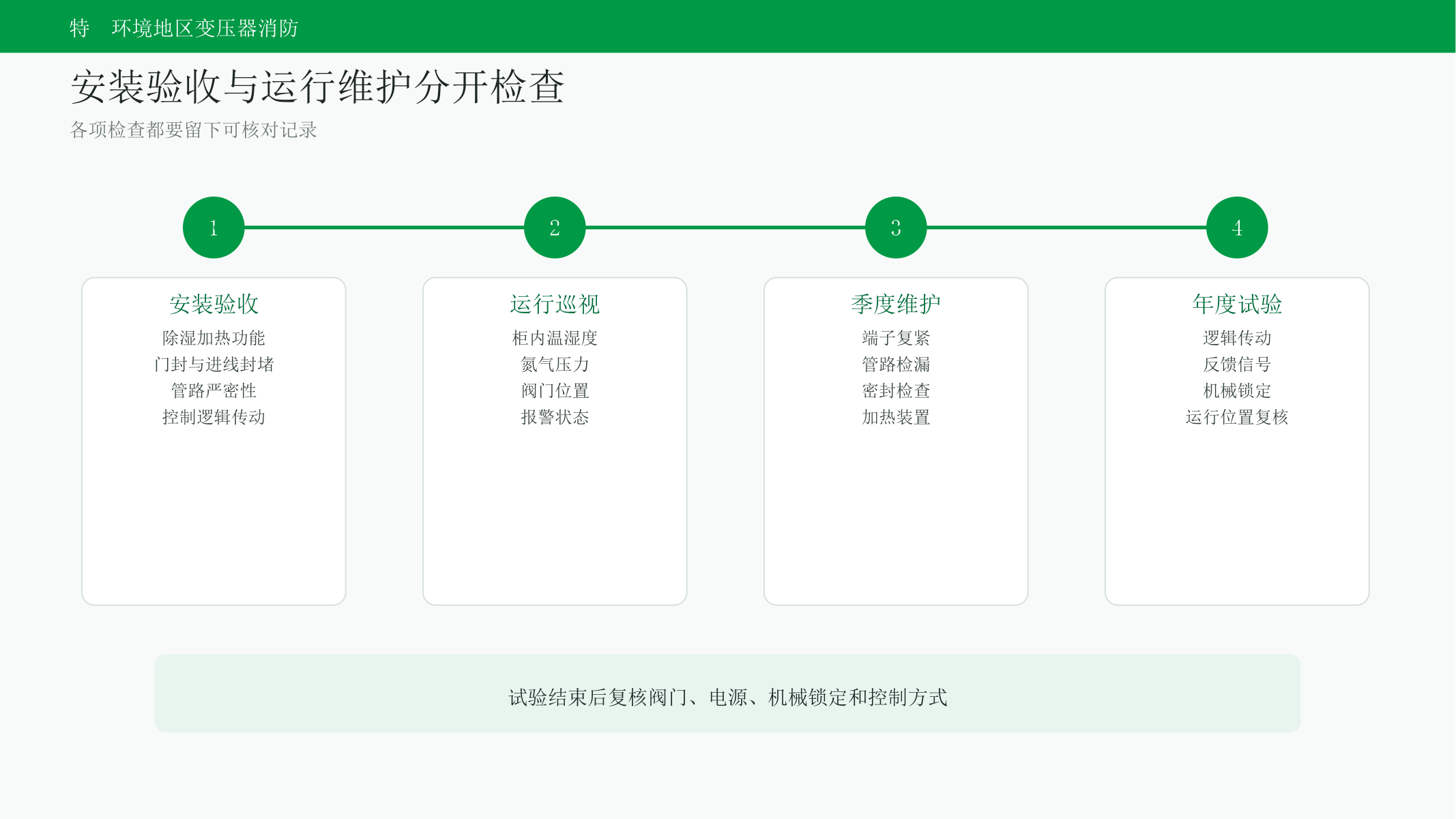

图 4:安装验收、运行巡视、季度维护和年度试验应分别留存可复核记录;具体试验内容按批准方案执行。

福建恩高云盾电子科技有限公司面向全国及国外变压器项目提供产品供货和技术资料支持。排油注氮装置的具体配置、安装调试、维保和服务范围,应以项目条件、合同约定及属地要求为准。

SECTION 06

异地项目的支持安排,应在交付文件中写清

对异地项目,远程判断、备件保障、现场支持、质保期限和响应安排,都应在合同和交付资料中明确。出现状态异常时,应先结合站端信号、现场记录和设备资料判断;需要现场处置的,再按项目约定组织支持。

异地项目排油注氮装置售后支持安排

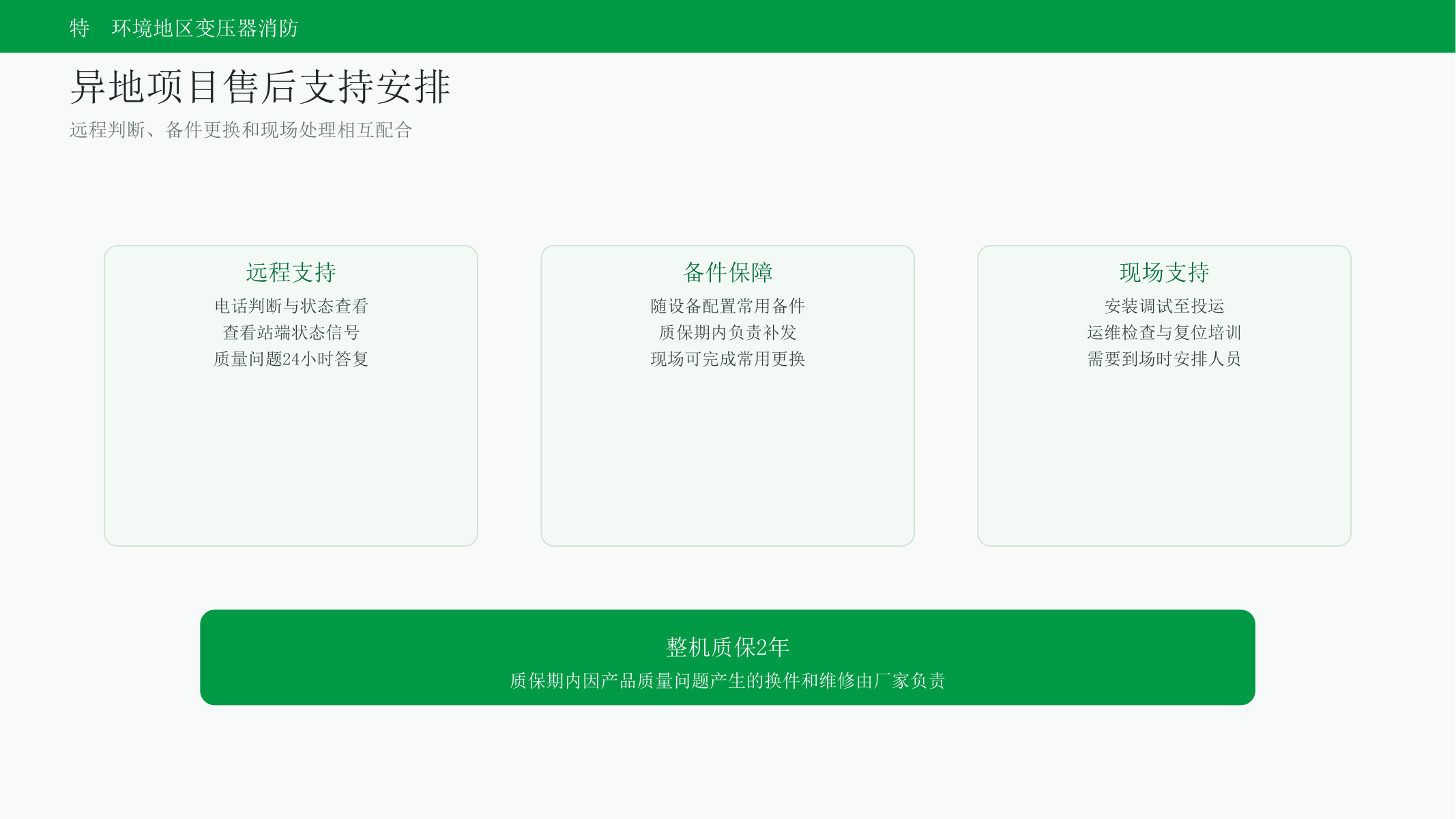

图 5:异地项目可结合远程支持、备件保障和现场支持组织服务;具体质保与响应约定以合同和项目文件为准。
FAQ

常见问题

严寒或温差大的地区能否使用排油注氮装置?

能否采用应结合产品适用环境、项目设计、现场安装条件和技术协议综合确定。BPZM-40x2-II-NG 产品资料中的消防柜环境范围可作为型号资料核对项之一,但不能替代项目审查。

气瓶压力偏低是否一定代表漏气?

不一定。压力会受温度影响,应将温度、压力和同温度条件下的历史记录一起比较;温度条件相近而压力持续下降时,再按运维规程排查密封与仪表状态。

排油注氮装置的防误动只看探测器吗?

不是。探测器只是控制链路的一部分。自动启动条件、保护输入、断路器状态、阀组反馈、检修锁定和控制方式,都应按型号资料和项目图纸整体核对。

需要核对环境适应与工程接口

可结合变压器参数、现场环境、一次接线、消防布置和站端信号要求进行技术资料沟通。
